Skeda Udde - Ingebo 1:110
Cirka 50 nya bostäder ska byggas i södra delen av Skeda Udde. En ny förskola planeras också, som kan byggas senare vid behov.
Vad ska hända?

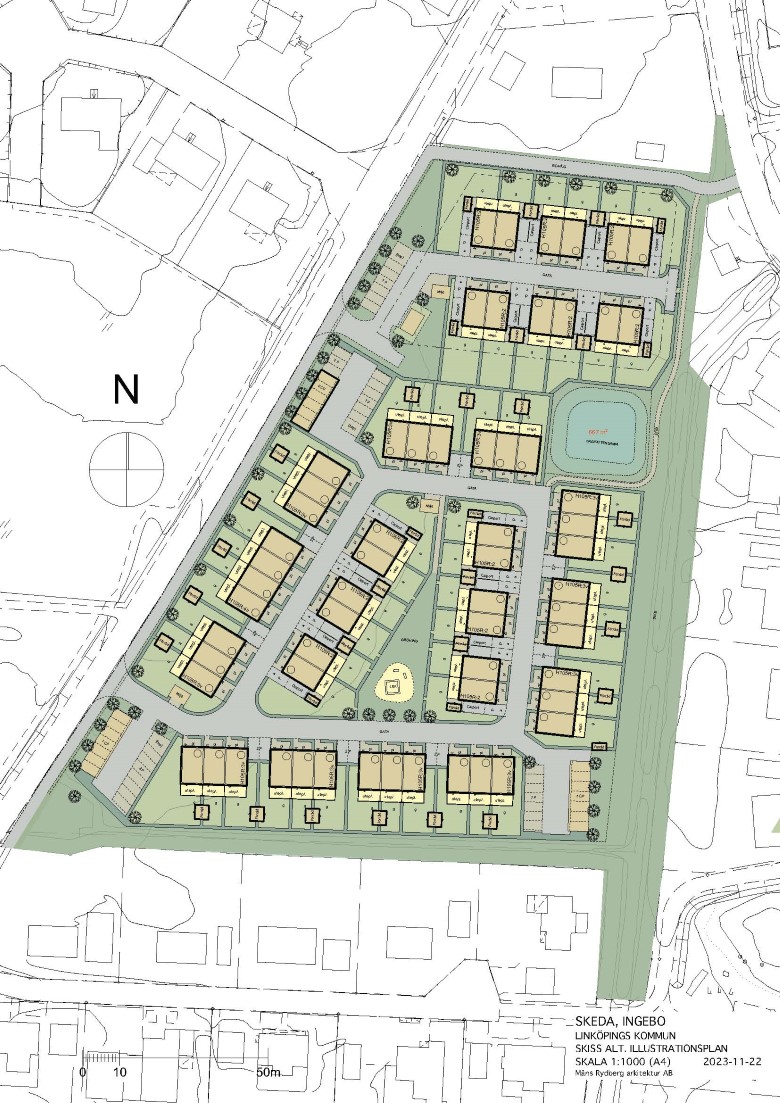

I den södra delen av Skeda udde kommer cirka 50 bostäder att byggas, bland annat rad- och parhus samt småhus. Området delas in i två etapper varav cirka 20 bostäder ingår i den första etappen.
En in- och utfart för biltrafik till de nya bostäder kommer att anläggas vid Haralsbovägen.
I den norra delen av området har en markyta för en förskola reserverats. Förskolan är dimensionerad för 80 barn. I dagsläget finns inget behov av en ny förskola, men om Skeda Udde fortsätter att växa kan ett behov uppstå på sikt. Om inget behov av förskola uppstår innan 2035 kommer marken att bebyggas med cirka 10 bostäder istället.
Linköpings kommun ska bygga en gång- och cykelväg längs med Haraldsbovägen som ansluter till Hökhultsvägen genom den norra delen av planområdet. Linköpings kommun ska även anläggas en hastighetssänkande passage på Haraldsbovägen vid korsningen Vibergsvägen.
Linköpings kommun ska gräva ut det befintliga dagvattendiket och en dagvattendamm ska anläggas i planområdets östra del.
Varför gör vi det?
För bidra till en positiv utveckling av Skeda Udde, bland annat genom ett tillskott av fler bostäder samt ska en möjlighet att bygga en ny förskola i området.
När gör vi det?
Arbetet med ny infrastruktur i form av ledningar och gator planeras starta under hösten 2025 och vara färdigt till sommaren 2026.
Byggnationen av bostäderna i första etappen beräknas starta hösten 2025. Planerad inflyttning vid årsskiftet 2026/2027.
Vilka gör detta?
Linköpings kommun tillsammans med Tekniska verken bygger ut områdets infrastruktur som gator och ledningar.
OBOS ska bygga bostäderna. För mer information eller frågor om tidplan och byggnationen, kontakta
Process
Samråd pågick 9 december 2020-5 januari 2021. Granskningen pågick 27 mars-17 april 2024. Samhällsbyggnadsnämnden antog detaljplanen den 16 oktober 2024. Beslutet att anta detaljplanen fick laga kraft den 14 november 2024.
Laga kraft
Detaljplanen eller områdesbestämmelserna får laga kraft tidigast tre veckor efter att beslutet om antagande har tillkännagetts på kommunens anslagstavla. Att detaljplanen eller områdesbestämmelserna får laga kraft innebär att den/de gäller tills den/de upphävs eller ändras.
Vill du veta mer om stadsutvecklingsprocessens alla delar?
På sidan Stadsutvecklingsprocessen finns beskrivningar av hela processen och dess delar.
Kommunens kontaktperson för projektet är Ida Dalhammer. Om du har frågor om projektet skickar du dem till vårt kontaktcenter Kontakt Linköping, som svarar på dina frågor direkt eller hänvisar dig till rätt person.
Linköpings kommuns kontaktcenter svarar på dina frågor och ger dig information om kommunens tjänster.
Till e-postformulär för Kontakt Linköping
Telefon:
013–20 60 00
Telefontid:
måndag-fredag klockan 07:30-17:00 (juni - augusti, 07:30-16:00)
